Så många som 16 procent av tågen vid Köping var mer än fem minuter försenade under juni. Det visar Newsworthys sammanställning av alla tågförseningar förra månaden.
Totalt var 16 procent av de ankommande tågen vid Köping mer än fem minuter försenade under juni. Elva procent var så mycket som en kvart försenade.

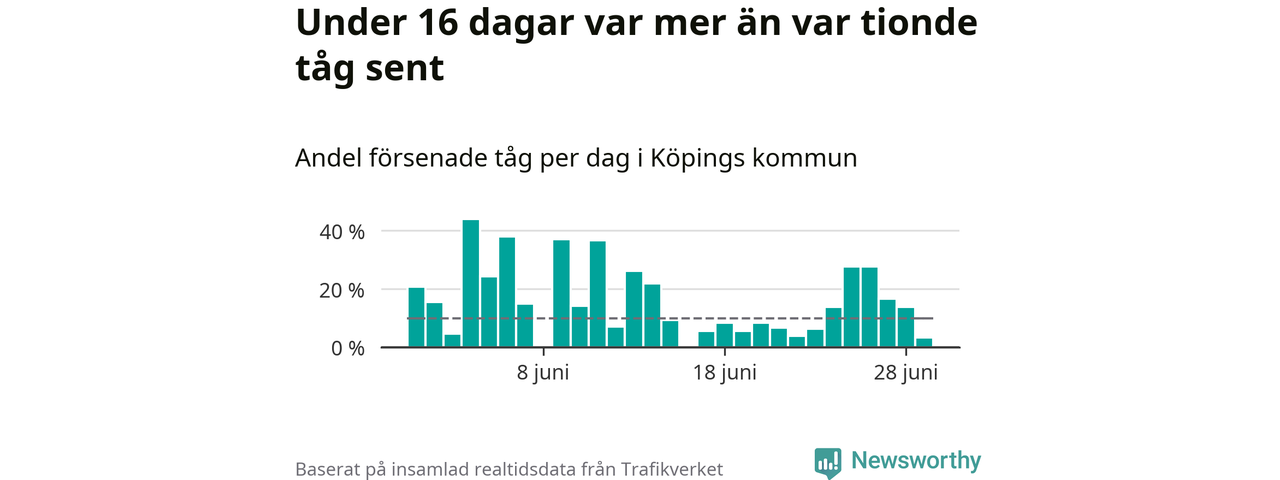

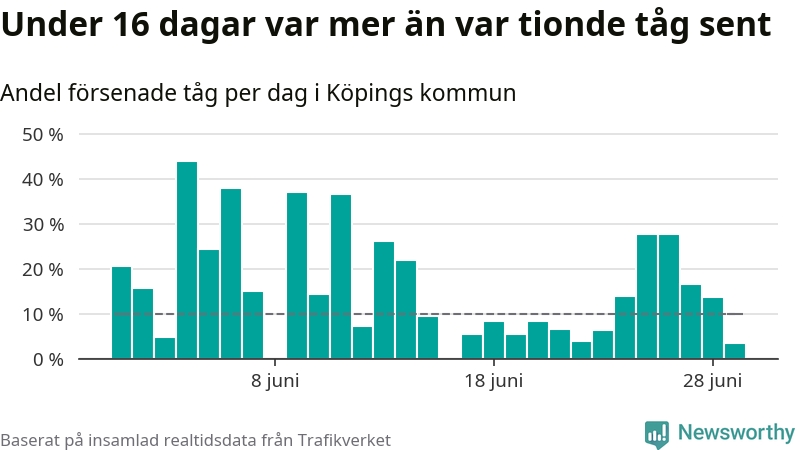

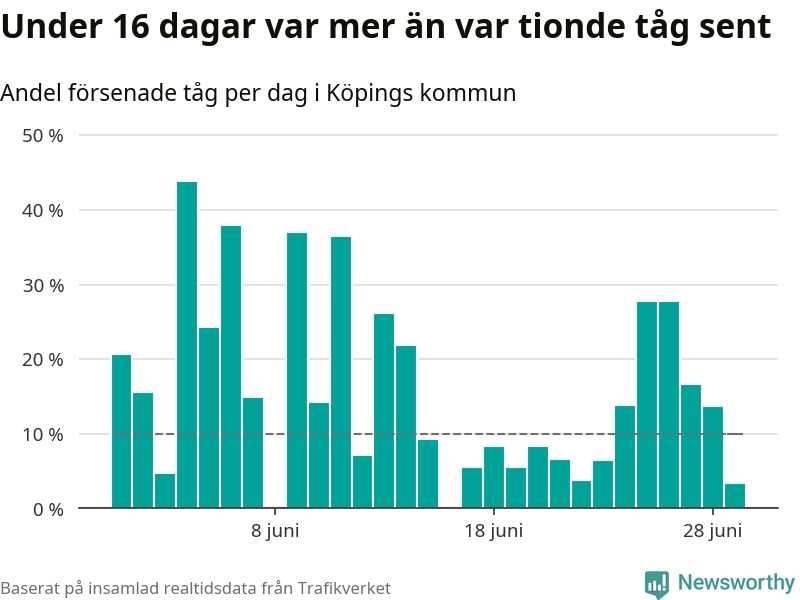

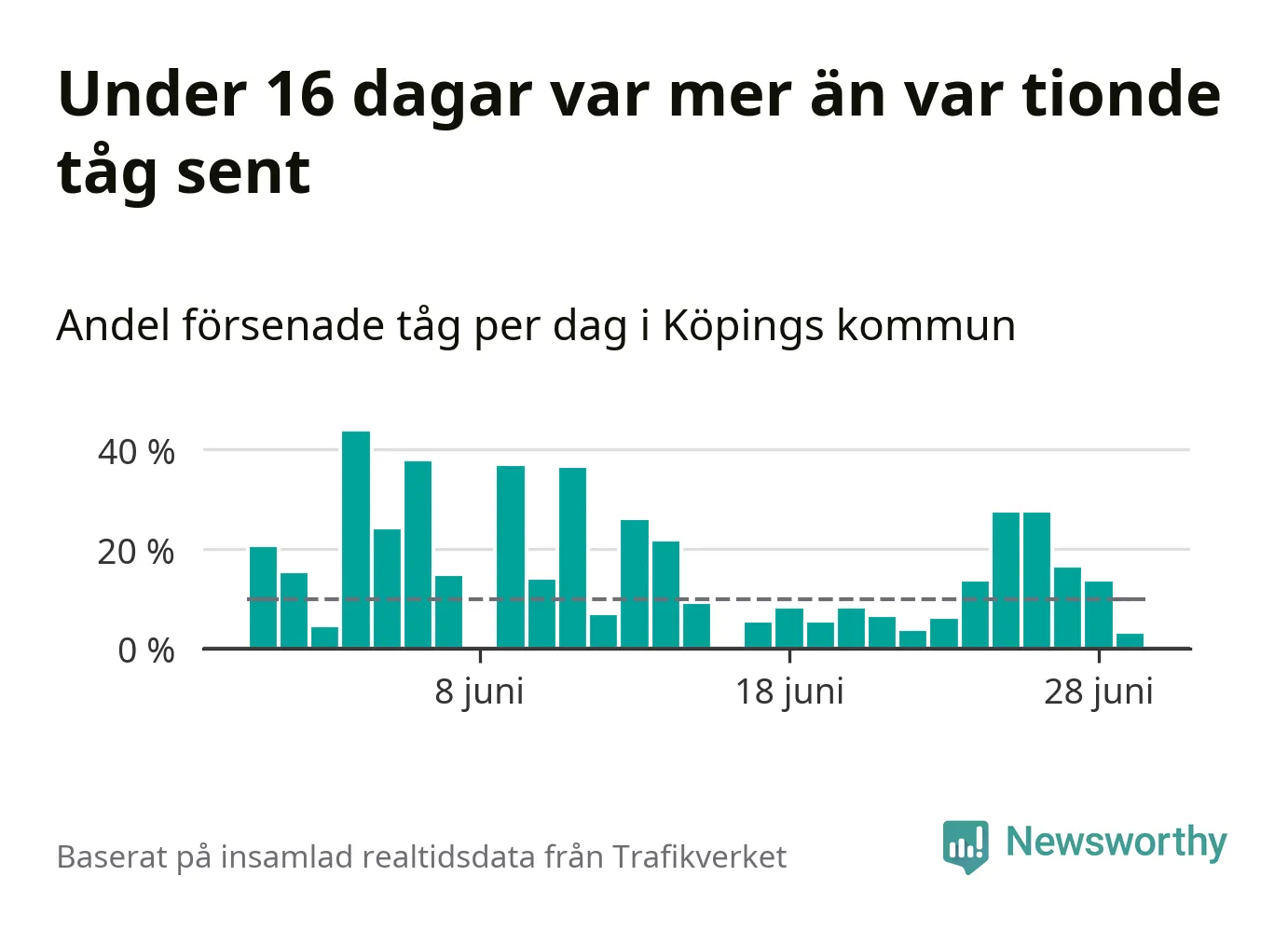

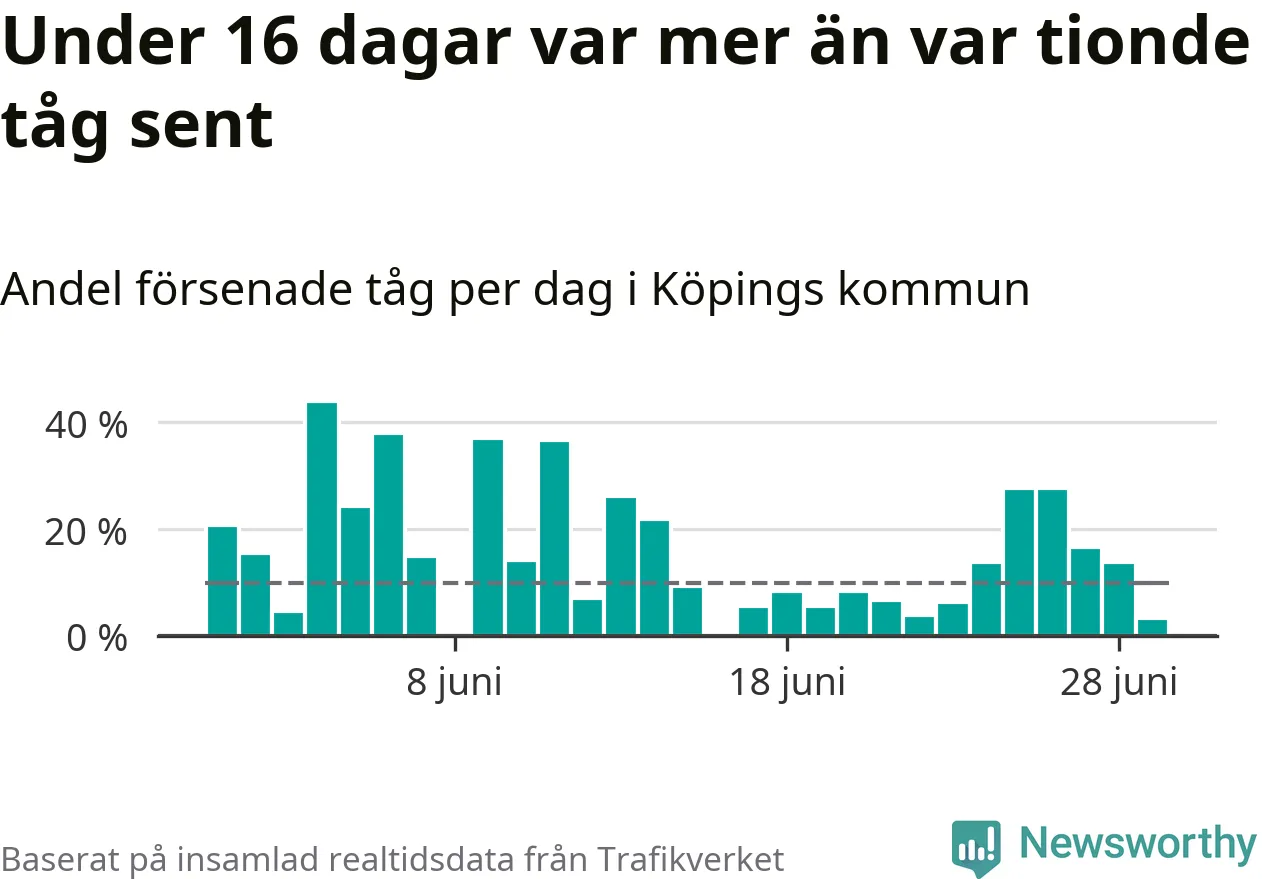

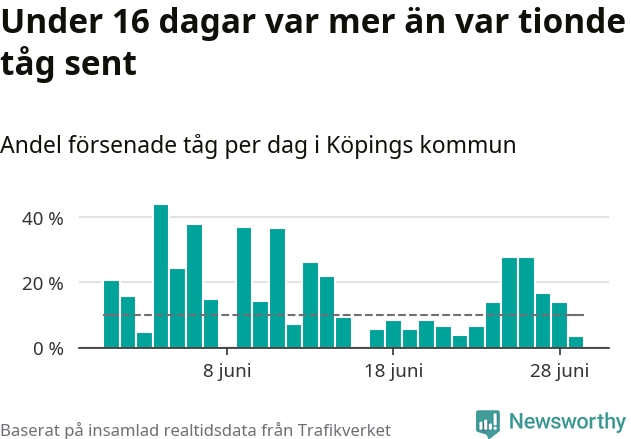

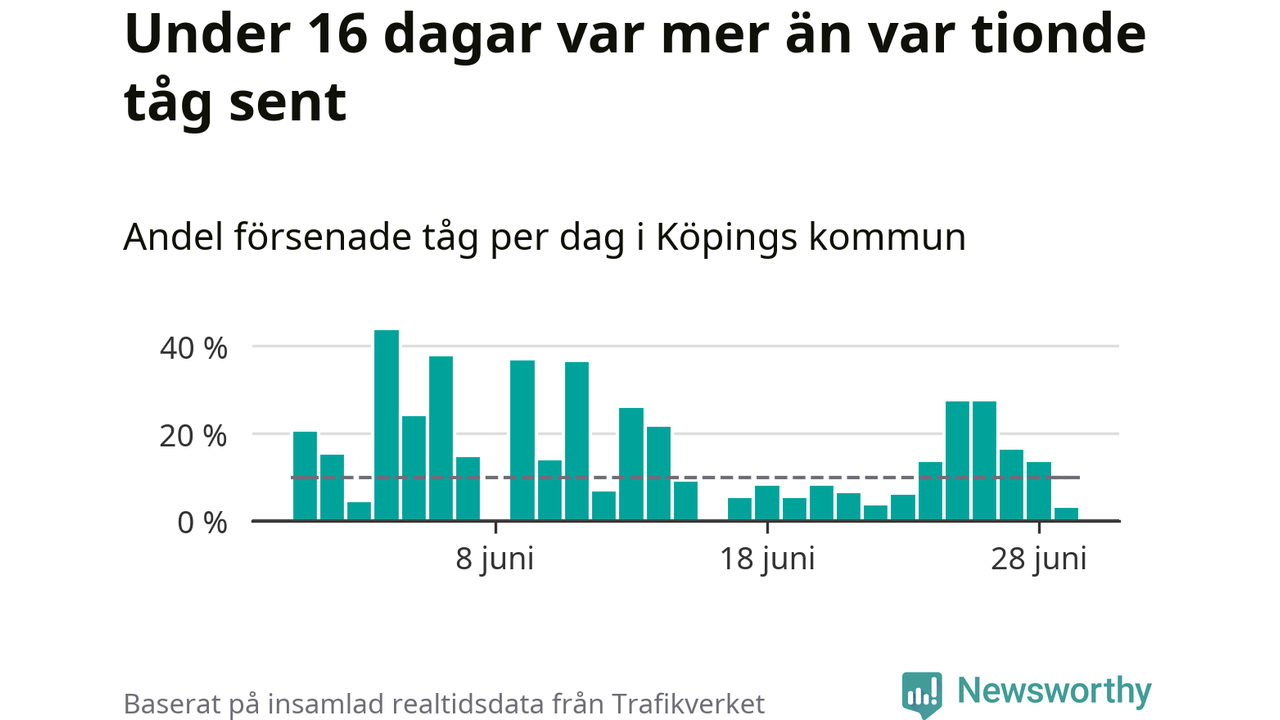

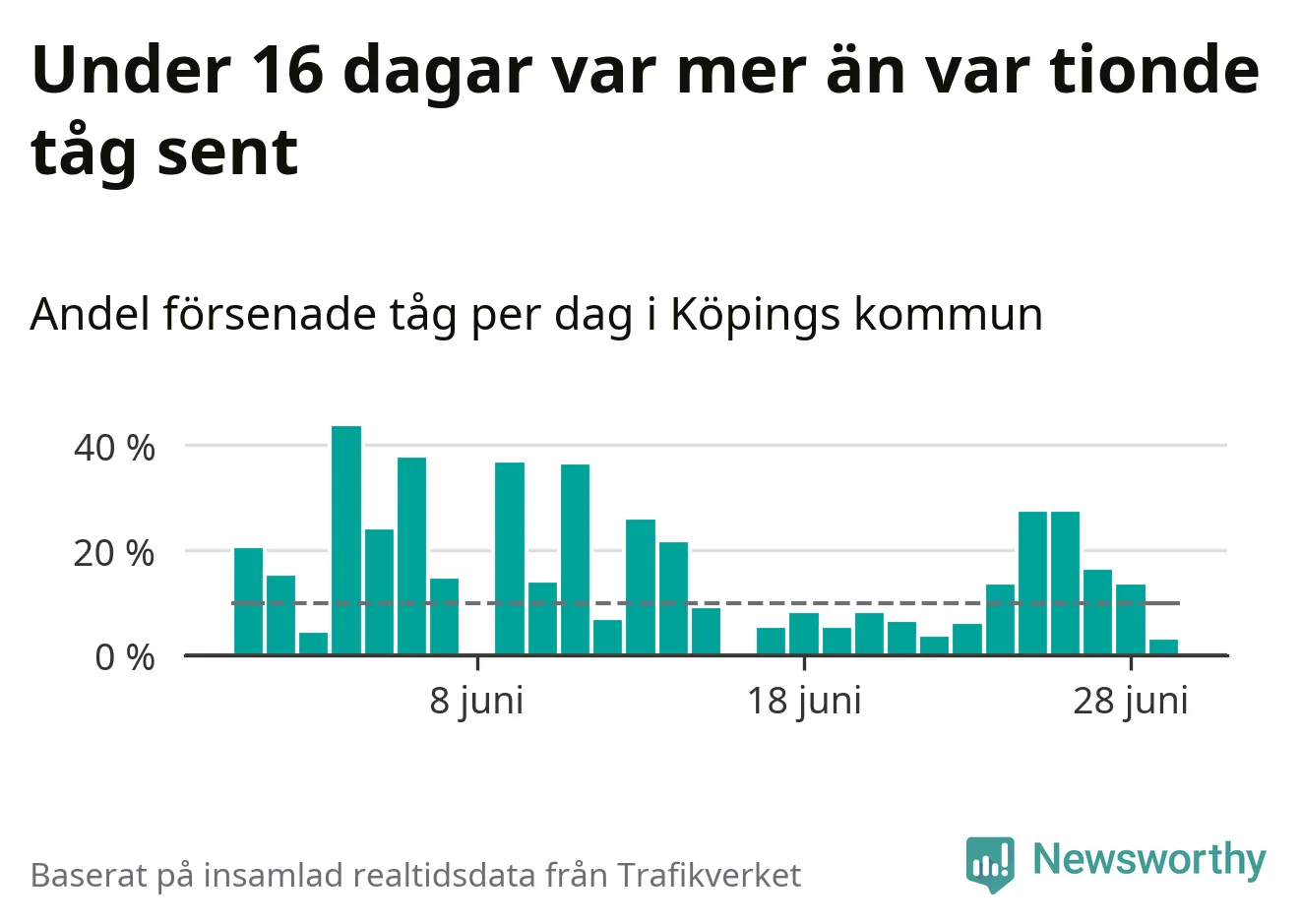

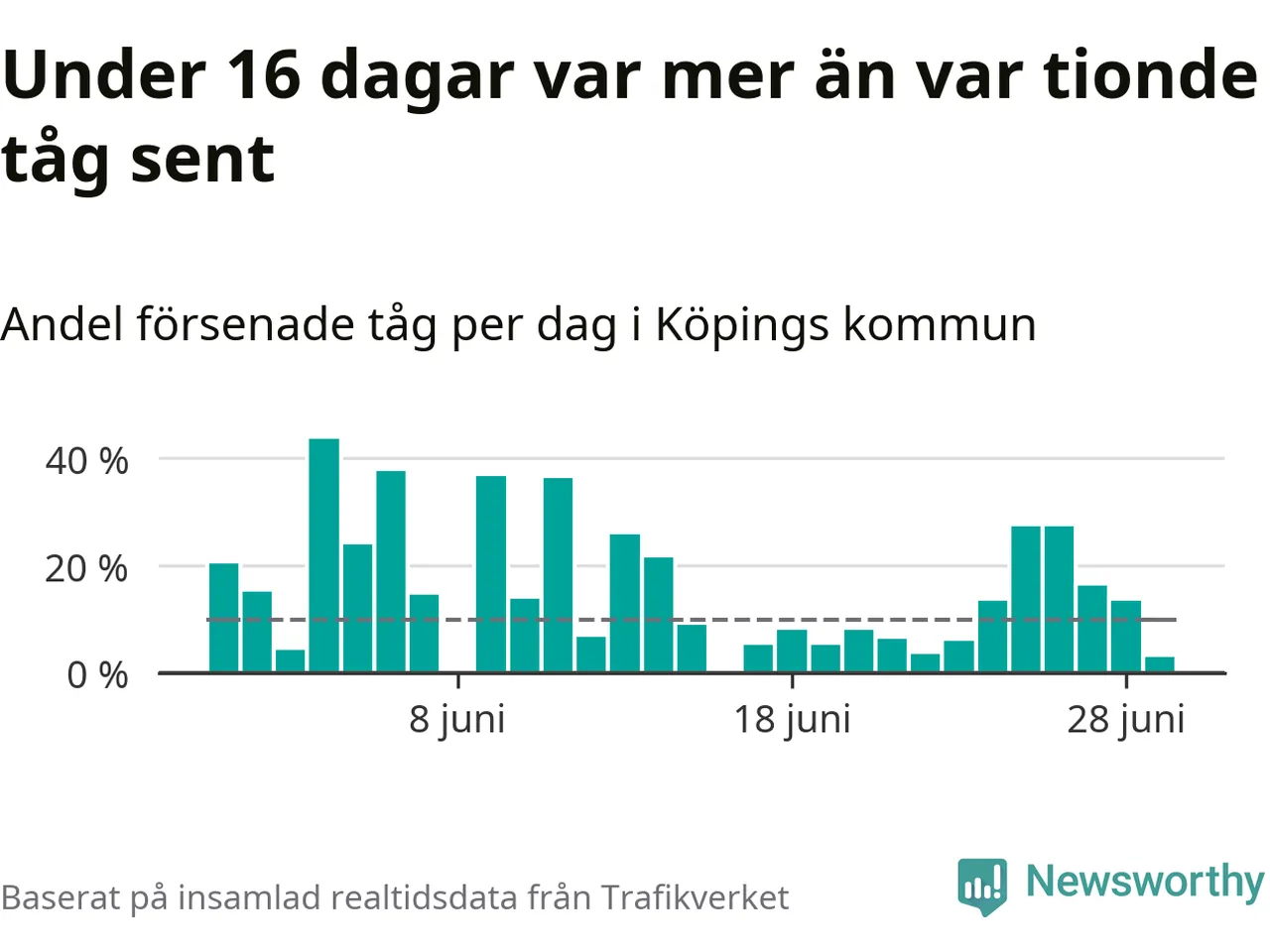

Dagen med flest sena tåg var tisdag den 4 juni, när 44 procent av tågen var mer än fem minuter försenade. Under 16 dagar var mer än var tionde tåg sent.

Ladda ner i fler format
Den allra största förseningen bland de ankommande tågen hade tåg nummer 172 (SJ Regional) från Göteborg C den 4 juni. Enligt Trafikverkets trafikmeddelande var tåget 2 timmar och 32 minuter försenat när det nådde Köping klockan 16.01. Detta är den ankomsttid som angavs på informationsskyltar och liknande. I extrema fall, till exempel när tåg evakuerats på spåren och passagerarna körts vidare med buss, kan den här ankomsttiden vara missvisande. Långa förseningar kan också bero på att tågtrafiken stoppats på en viss sträcka, och att ett avgående tåg fått en helt ny avgångstid senare på dygnet.
De knappt 1 100 tåg vi samlat ankomsttider för när de passerade1 Köpings kommun under månaden var sammanlagt 93 timmar och 38 minuter sena – i genomsnitt 5 minuter och 33 sekunder per tåg.
I officiell statistik över tågförseningar räknas normalt hur stor andel av de ej inställda tågen som når sin slutstation inom en viss tid. Insamlingsmetoden gör att siffrorna i den här artikeln inte är rakt av jämförbara med den officiella statistiken (som publiceras senare, och endast på riksnivå), men indikerar att junipunktligheten i riket som helhet kommer att vara väl under 90 procent – sannolikt något högre än maj månads 86,8 procent, men ännu långt från det branschgemensamma målet på 95 procent.
Rutt (båda riktningar) | Andel tåg mer än 5 minuter sena | Genomsnittlig försening |
---|---|---|
Hallsberg–Västerås C (SJ Regional) | 37,5 % | 12 minuter och 38 sekunder |
Hallsberg–Stockholm C (SJ Regional) | 19 % | 6 minuter och 28 sekunder |
Göteborg C–Stockholm C (SJ Regional) | 15,4 % | 5 minuter och 3 sekunder |
Arboga–Stockholm C (SJ Regional) | 13,9 % | 2 minuter och 53 sekunder |
Göteborg C–Västerås C (SJ Regional) | 7,5 % | 1 minut och 48 sekunder |
För tåg som stannar vid flera stationer i ett län eller en kommun anges här den genomsnittliga förseningstiden vid ankomsterna till samtliga stationer i regionen, för tåg på den aktuella sträckan. Här ingår sträckor med fler än 15 tåg under månaden.

Ladda ner i fler format
- Mindre karta, färre detaljer, 800 px: pngwebpjpg
- Mindre karta, färre detaljer, 1600 px: pngwebpjpg
- Större karta, fler detaljer, 1280 px: pngwebpjpg
- Större karta, fler detaljer, 2560 px: pngwebpjpg
- Med ram: pngwebpjpg
- 4:3: pngwebpjpg
- 16:9: pngwebpjpg
- 4:3, originalformat med padding: pngwebpjpg
- 16:9, originalformat med padding: pngwebpjpg

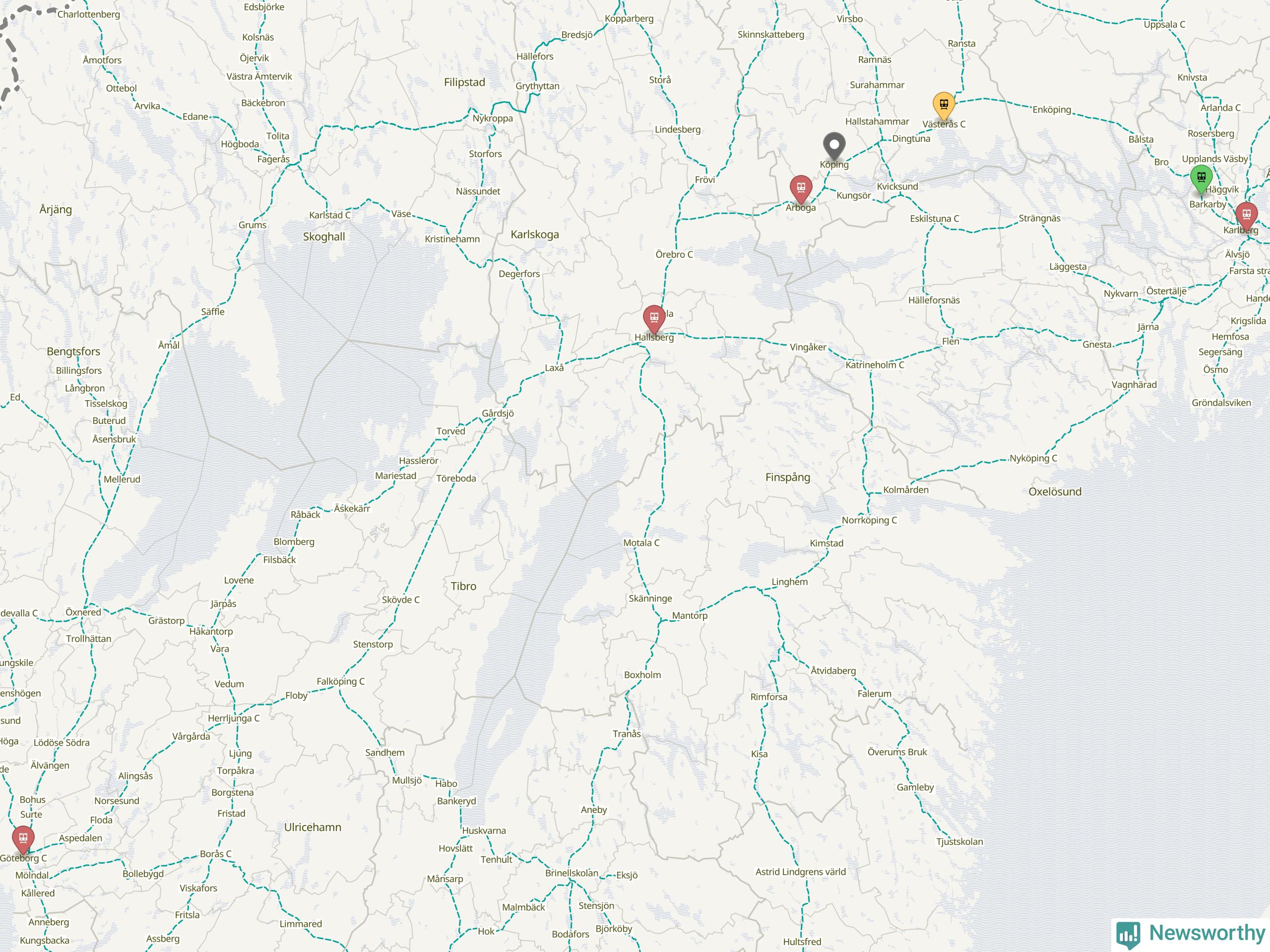

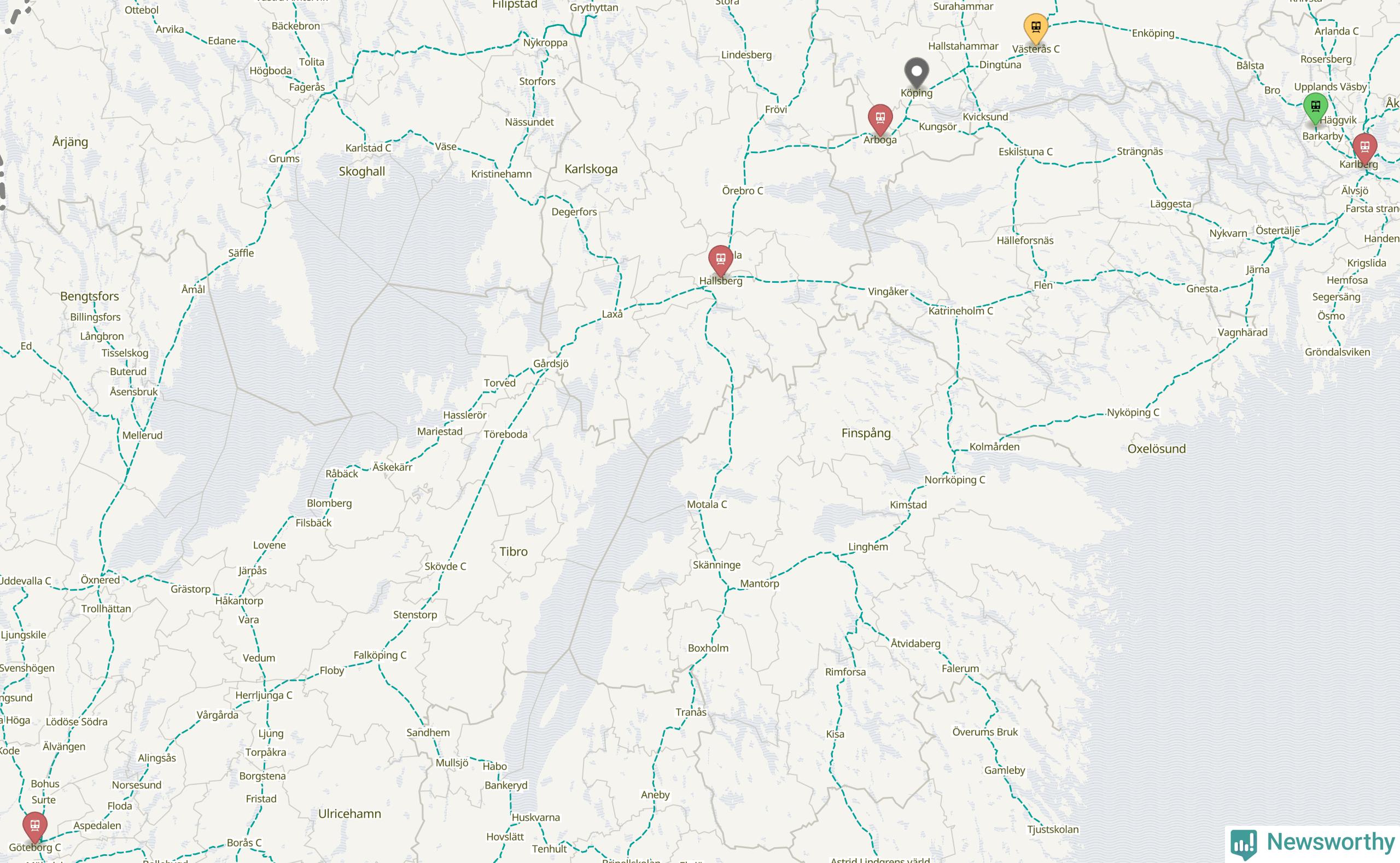

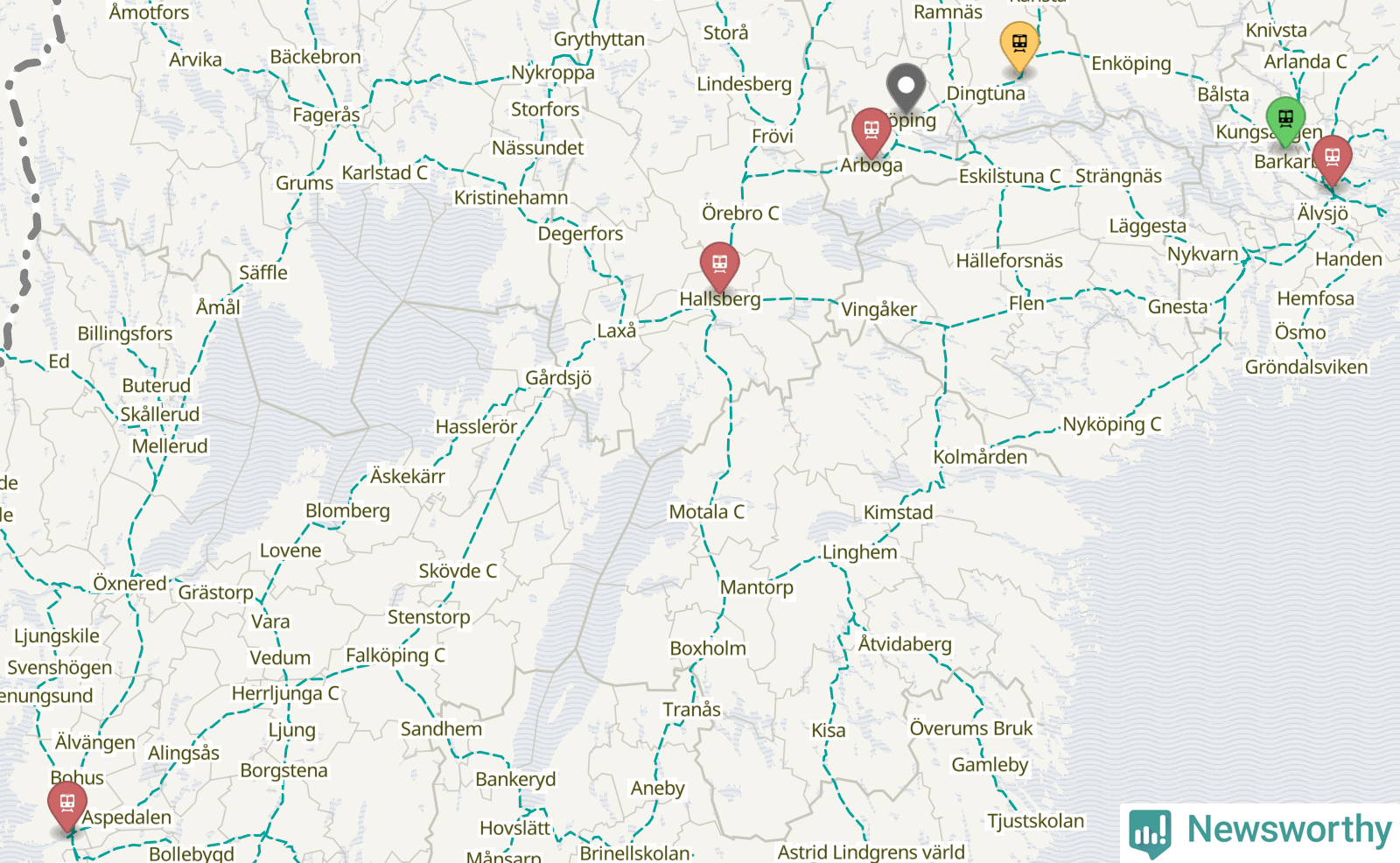

Andel försenade tåg från olika avgångsstationer
█ >10 procent
█ 5–10 procent
█ <5 procent
Som försenat räknas ett tåg när det varit minst fem minuter sent vid ankomst till stationerna i Köpings kommun.
Kartdata från Mapbox, Newsworthy, OpenStreetMap och Trafikverket. Uppgifter om sträckor med passagerartrafik från jarnvag.net.
Tid | Orsak | Meddelande |
---|---|---|
3 juni 9.06–10.50 | olycka | Förseningar i tågtrafiken på grund av bomfel mellan Sundbyberg och Spånga |
4 juni 11.28–14.10 | olycka | Stopp i tågtrafiken mellan Skövde och Töreboda på grund av en olycka |
4 juni 13.21–17.50 | signalfel | Tågtrafiken är åter igång efter tidigare signalfel vid Kolbäck |
5 juni 18.49–20.40 | spårfel | Förseningar i tågtrafiken på grund av ett spårfel mellan Örebro och Arboga |
6 juni 16.59–18.00 | obehöriga i spårområdet | Förseningar i tågtrafiken på grund av obehöriga i spårområdet vid Enköping |
8 juni 6.30–14.00 | elfel | Förseningar i tågtrafiken på grund av elfel i Vårgårda |
9 juni 15.10–17.30 | elfel | Det är störningar i trafiken på sträckan på grund av ett elfel och stopp norr om Örebro |
9 juni 20.22–1.00 | befarat spårfel | Förseningar i tågtrafiken på grund av elfel på Göteborgs C |
10 juni 5.09–6.30 | signalfel | Förseningar i tågtrafiken förbi Katrineholm på grund av signalfel |
11 juni 6.19–10.00 | elfel | Förseningar i tågtrafiken på grund av ett elfel vid Stockholms centralstation |
11 juni 23.11–12 juni 4.00 | vandalism | Stopp i tågtrafiken mellan Valskog och Arboga på grund av sabotage |
18 juni 8.59–9.30 | obehöriga i spårområdet | Trafiken åter igång mellan Jakobsberg och Kungsängen sedan ca kl 09:20 efter tidigare stopp på grund av obehöriga i spårområdet |
19 juni 3.45–15.00 | elfel | Stopp för all tågtrafik till och från Stockholm Central på grund av elfel |
26 juni 14.12–21.15 | fordonsfel | Förseningar i tågtrafiken på grund av fordonsfel mellan Floby och Falköping |
26 juni 15.30–17.00 | signalfel | Förseningar i tågtrafiken på grund av ett signalfel vid Sundbyberg |
26 juni 16.38–22.30 | spårfel | Stopp i tågtrafiken mellan Virsbo och Ängelsberg sedan kl 16:30 på grund av spårfel |
28 juni 7.27–29 juni 5.00 | spårfel | Stopp i tågtrafiken mellan Surahammar och Virsbo på grund av ett spårfel |
29 juni 2.00–12 augusti 4.30 | banarbete | Från 29 juni kl 02:00 till 12 augusti kl 04:30 påverkas tågtrafiken mellan Stockholm och Bålsta av banarbete |
30 juni 15.11–21.00 | brand | Stopp i tågtrafiken genom Herrljunga sedan kl 1510 på grund av misstänkt brand |
